Výkopové práce: ceník, ruční vs strojní výkop a jak nepřeplatit

Bojíte se přeplatit? Reálné ceny od firem a specialistů — ještě před obhlídkou a týdny čekání na nabídku.
Chci reálnou cenu
Bojíte se přeplatit?Chci reálnou cenu

V roce 2026 se cena výkopových prací orientačně pohybuje kolem 200 až 1 200 Kč/m³ podle typu zeminy, hloubky a nutnosti odvozu, zatímco práce minibagru se obvykle účtuje přibližně 600 až 1 200 Kč za hodinu. Konečnou částku ovlivňuje hlavně tvrdost a dostupnost terénu, rozsah výkopu, způsob provedení, množství zeminy, potřeba ruční práce, doprava techniky a odvoz nebo uložení vytěženého materiálu. Cena za metr krychlový proto bývá jen orientační, protože skutečný rozpočet se často mění podle podmínek přímo na místě.

Obsah

Tenhle text jde po penězích. Ukáže vám, jak se cena výkopu skládá, podle jaké jednotky se účtuje, kdy se vyplatí stroj a kdy ruka, co dokáže cenu zvednout o desítky procent a podle čeho poznáte férovou nabídku od té, která vypadá levně jen do chvíle, než dorazí doplatky. Čísla v textu berte jako orientační vodítko pro odhad; závazná je vždy konkrétní nabídka po prohlídce pozemku.

Co jsou výkopové práce a čím se liší od zemních prací?

Výkopové práce jsou hloubení rýh, jam a základů. Zemní práce je širší pojem, který kromě samotného výkopu zahrnuje i odvoz zeminy, zpětný zásyp, hutnění a úpravu terénu. V praxi se obě objednávají společně a oceňují se za krychlový metr, za běžný metr nebo za hodinu stroje.

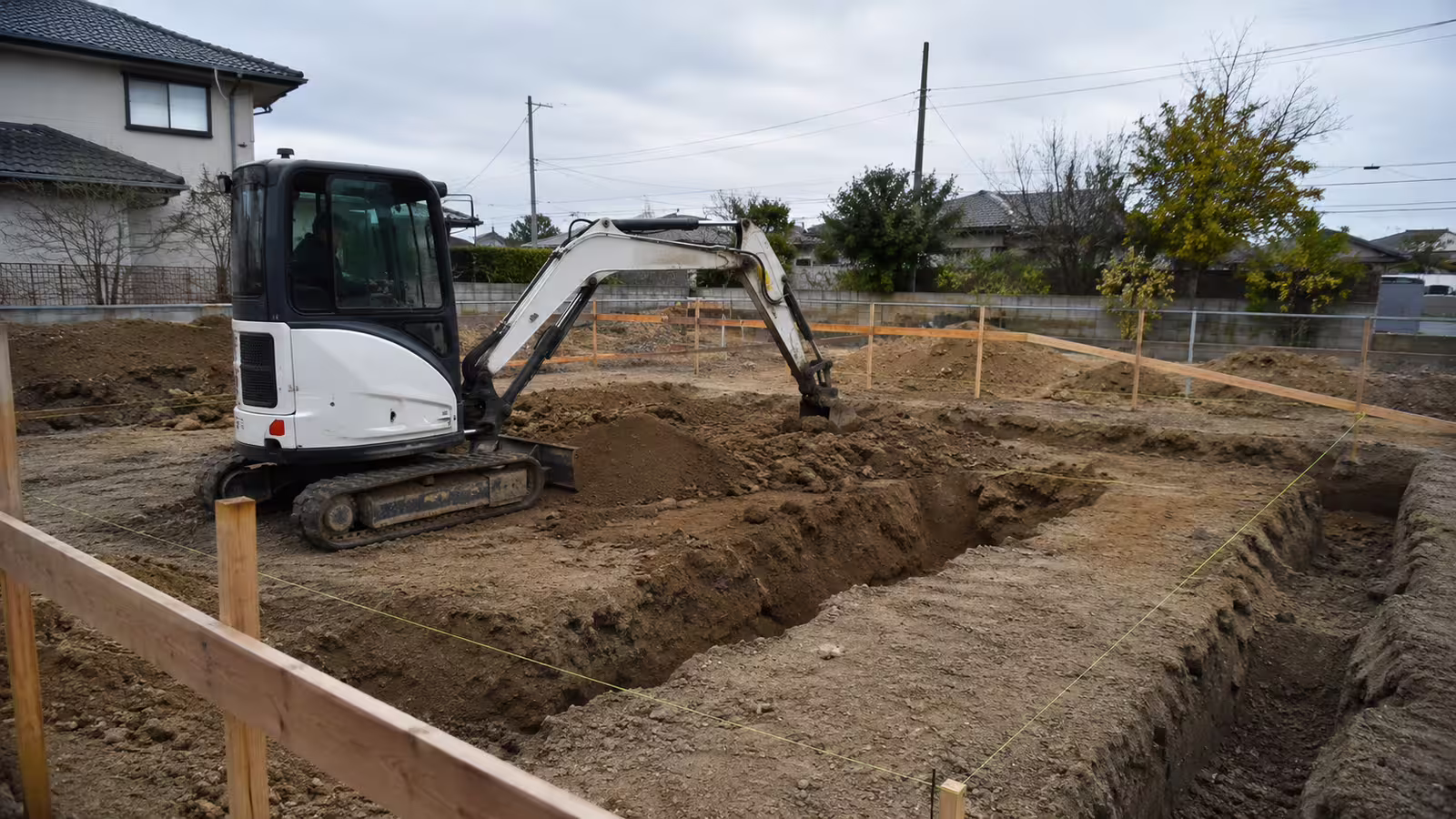

Výkopové práce na staveništi rodinného domu s minibagrem

Rozdíl má praktický dopad na rozpočet. Když si necháte nacenit „výkop", dostanete cenu za vykopání. Když řeknete „zemní práce", měla by nabídka počítat i s tím, kam se vykopaná hlína podaje, jak se rýha zase zasype a zhutní. Většina sporů o konečnou cenu vzniká přesně na téhle hranici: zákazník čekal kompletní práci, firma nacenila jen díru v zemi. Proto je první rozhodnutí, které uděláte, vlastně jazykové. Pojmenujte přesně, co chcete: jen vykopat, nebo vykopat, odvézt, zasypat a zhutnit.

Co všechno výkopové práce zahrnují

Pod výkopové a zemní práce spadá výkop základů a stavební jámy, hloubení rýh pro přípojky, srovnání a modelace terénu, drenáže, ale i navazující kroky jako odvoz přebytečné zeminy a hutnění podloží. Patří sem i méně viditelné věci, třeba sejmutí ornice před stavbou nebo zajištění stěn u hlubšího výkopu. Čím přesněji si vyjasníte, které z těchto kroků chcete, tím srovnatelnější nabídky dostanete a tím menší je riziko, že vám na konci přibude položka, se kterou jste nepočítali.

Kolik stojí výkopové práce v roce 2026?

Cena se neřídí jedním číslem, ale jednotkou. Ruční výkop se obvykle účtuje za krychlový metr, rýhy pro přípojky za běžný metr a práce stroje za hodinu plus doprava. První věc, kterou si u každého ceníku ověřte, je jednoduchá: je cena s daní, nebo bez ní?

Druhá věc je, že každé „orientační rozpětí" platí jen do chvíle, než někdo přijede na pozemek. Tvrdost zeminy, hloubka a přístup dokážou cenu posunout klidně o desítky procent. Čísla níže berte jako vodítko pro odhad, ne jako závaznou nabídku.

Jak se počítá cena: za m³, za běžný metr, nebo za hodinu?

Objemové výkopy a odvoz zeminy se počítají za krychlový metr, liniové rýhy pro přípojky za běžný metr a samotná práce stroje za hodinu. Logika je v tom, co je hlavní nákladová veličina. U velké jámy je to objem vytěžené hlíny, u úzké dlouhé rýhy délka a hloubka, u stroje odpracovaný čas. Když pochopíte, kterou veličinu daná jednotka měří, hned vidíte, čím cenu sami ovlivníte a kde se naopak schovává riziko.

U rýh platí jednoduché pravidlo: cena za běžný metr roste s hloubkou. Mělká rýha pro kabel je levnější než hluboká rýha pro kanalizaci ve stejné délce, protože hlubší výkop znamená víc objemu, větší riziko a u určité hloubky i nutnost zajistit stěny. Hodinová sazba stroje zase neříká nic o tom, jak dlouho se bude kopat; pomalá tvrdá zemina nebo špatný přístup počet hodin natáhnou, aniž by se sazba změnila. Proto se u stroje ptejte nejen na cenu za hodinu, ale i na odhad počtu hodin.

Objem si přitom umíte spočítat sami: délka krát šířka krát hloubka. To samé číslo pak určuje, kolik kubíků se bude odvážet, takže jeden údaj zároveň hlídá cenu výkopu i cenu odvozu. Když vám někdo nabídne cenu „od oka" bez těchto rozměrů, nemá ji z čeho seriózně spočítat.

Ceník výkopových prací 2026 (přehledová tabulka)

Následující ceník shrnuje typické sazby za ruční i strojní výkop, rýhy a odvoz. Je to orientační tržní rozpětí; konkrétní cena vždy závisí na zemině, hloubce a přístupu, a závazná je až nabídka po prohlídce.

PráceJednotkaOrientační rozpětí 2026Co cenu mění
Ruční výkopKč / m³cca 500–800tvrdost zeminy, hloubka, odvoz vs. ponechání
Strojní výkopKč / hodcca 500–800typ stroje, přístup, doprava na stavbu
Rýha pro přípojkuKč / bmcca 100–300hloubka rýhy, šířka, blízkost sítí
Odvoz zeminydle objemu / vzdálenostiindividuálnímnožství kubíků, vzdálenost, poplatek skládce
Hutněnídle plochy / délkyindividuálnírozsah, počet vrstev

Hodinové sazby strojů uvádí druhá tabulka. U strojů téměř vždy přibývá doprava a často i minimální počet účtovaných hodin, takže krátká zakázka může vyjít poměrně dráž než stejná práce v rámci většího celku.

StrojOrientační sazbaNa co myslet
Minibagrřád stovek Kč / hodprojede brankou, ale připočtěte dopravu
Traktorbagr (rypadlo-nakladač)cca 590–700 Kč / hodčastý minimální počet hodin, účtuje se i přejezd
Velké pásové rypadlovyšší sazba / hodjen pro velké objemy, náročnější doprava
Nákladní auto na odvozřád stovek Kč / hodčas běží od výjezdu po návrat

S ceníkem pracujte jako s vodítkem, ne jako se závazkem. Dvě firmy se stejnou sazbou za hodinu vám klidně vystaví různě vysokou fakturu, protože jedna stihne práci rychleji nebo do ceny zahrne odvoz, který druhá účtuje zvlášť. Když porovnáváte ceníky, nedívejte se jen na číslo u jednotky, ale i na to, co všechno je v ní zahrnuté a co se připočítává. Právě tyhle rozdíly rozhodují o konečné částce víc než samotná sazba.

Ruční, nebo strojní výkop — co se vyplatí?

Stroj je levnější a rychlejší u větších objemů s dobrým přístupem. Ruční výkop se vyplatí v ochranných pásmech sítí, ve stísněných prostorech a u malých rozsahů, kde by doprava stroje sama o sobě cenu prodražila. Rozhodující není „co je levnější obecně", ale poměr objemu práce k nákladům na to dostat na pozemek techniku.

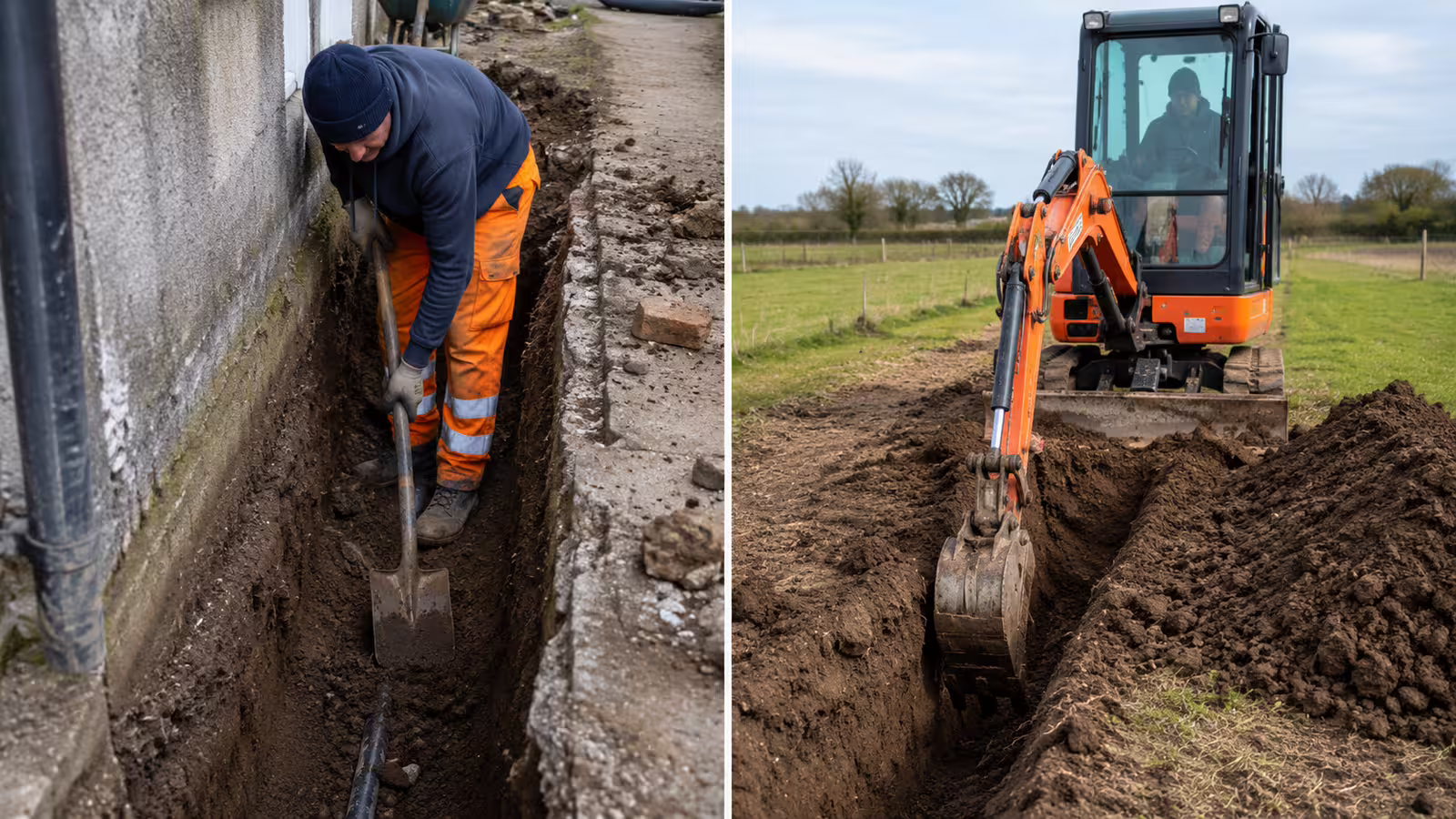

Porovnání ručního výkopu rýhy a výkopu minibagrem

Pomáhá si tu představit dvě čísla proti sobě. Na jedné straně je objem, který chcete vykopat, a tvrdost zeminy; na druhé fixní náklad na to dostat stroj na místo. Čím větší objem, tím víc se vyplatí stroj, protože dopravu rozpustíte do mnoha kubíků. Čím menší výkop, tím dřív se ruční práce vrátí, protože nic nedovážíte a neplatíte přejezd. Mezi tím leží pásmo, kde rozhoduje přístup a blízkost sítí, a právě tam se obě varianty nechte nacenit a porovnejte konečné částky.

HlediskoRuční výkopStrojní výkop
Účtovánínejčastěji za m³za hodinu plus doprava
Rychlostpomalý, závisí na zeminěmnohonásobně rychlejší u objemu
Vhodný rozsahmalé výkopy, dokopávkyvětší jámy a delší rýhy
Přístupi tam, kam stroj nevjedepotřebuje průjezd a manipulační prostor
Blízkost sítíbezpečnější, šetrnějšív ochranném pásmu omezený
Dopravaodpadátvoří podstatnou část malé zakázky

Kdy se vyplatí ruční výkop?

Ruční výkop dává smysl u malých rozsahů, v blízkosti inženýrských sítí a tam, kam technika nedojede. Pokud je objem malý a doprava bagru by stála skoro tolik co práce, ruka vyhraje i přesto, že je za kubík dražší. Druhý důvod je bezpečnost: u kabelů a potrubí se kope ručně, aby se síť nepoškodila.

Kdy je levnější výkop strojem?

Stroj se vyplatí u větších objemů a dobrého přístupu, kde jedna mašina nahradí mnoho hodin lidské práce. Jakmile se objem počítá v desítkách kubíků a pozemek je průjezdný, hodinová sazba stroje vyjde na kubík mnohem líp než ruční kopání. U sporných případů pomáhá jednoduchá úvaha z následujícího tipu.

Než se rozhodnete mezi rukou a strojem, sečtěte u stroje i dopravu a případný minimální počet hodin. U malé zakázky se klidně stane, že samotný přejezd bagru stojí víc než celý ruční výkop. Porovnávejte vždy konečné částky za celou práci, ne jen sazbu za kubík nebo za hodinu.

Lukáš Novák, specialista na stavební rozpočty a kontrolu cenových nabídek

Technika pro výkopové práce: minibagr, traktorbagr a velké rypadlo

Volba stroje se řídí přístupem a objemem. Minibagr projede brankou a hodí se do stísněných prostor; traktorbagr neboli rypadlo-nakladač je univerzál na střední zakázky; velké pásové rypadlo nastupuje u rozsáhlých výkopů. Cena se účtuje za hodinu plus doprava stroje na stavbu.

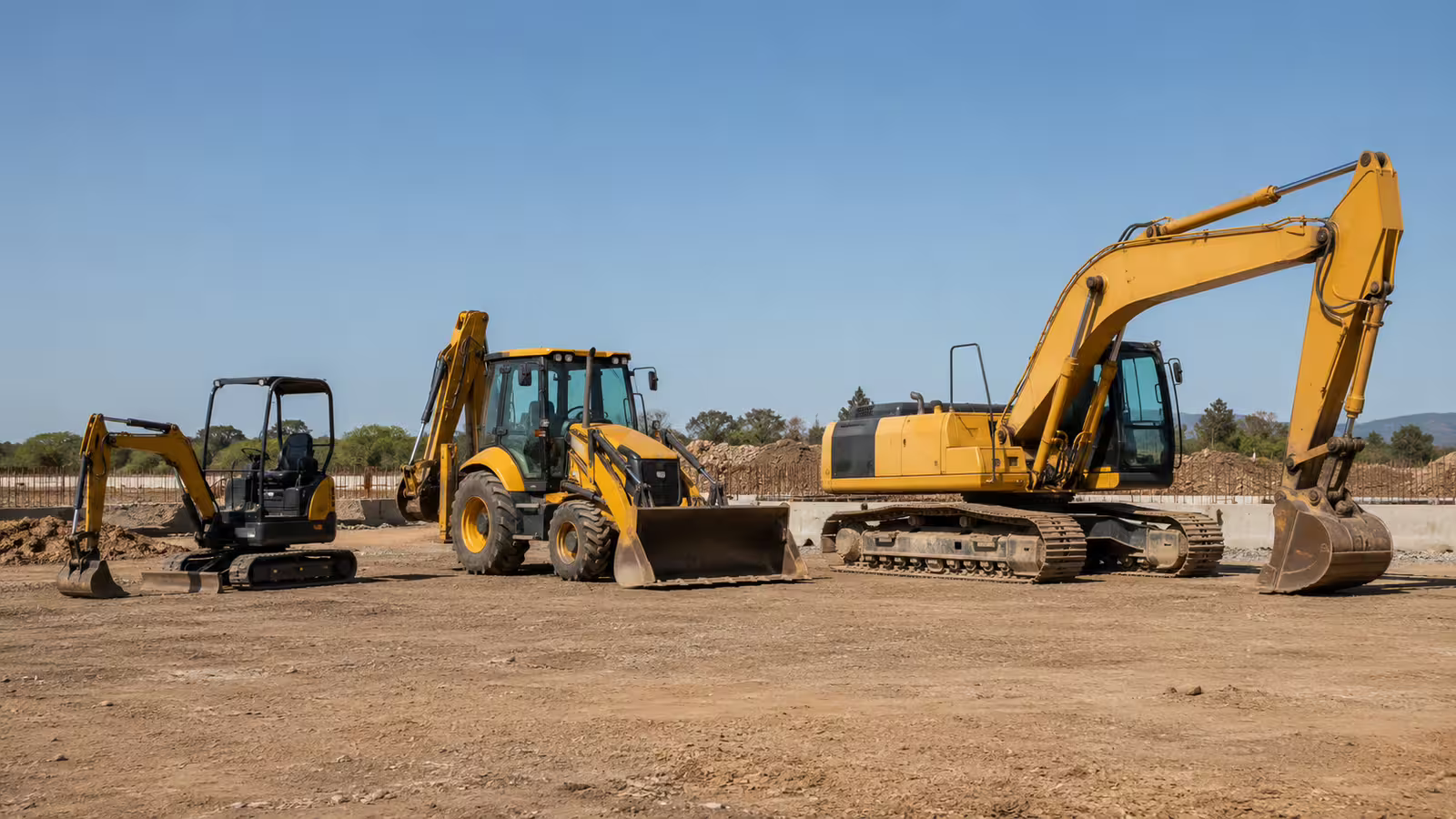

Minibagr, traktorbagr a pásové rypadlo pro výkopové práce

Klíč k výběru je upřímná odpověď na dvě otázky: kudy a kolik. Kudy se stroj na pozemek dostane a kolik toho má vykopat. Velký stroj kope rychleji, ale když nemá kudy projet nebo kde manévrovat, jeho výkon se ztratí v komplikacích a doprava ho prodraží. Menší stroj se dostane skoro všude, ale u velkého objemu na něm strávíte víc hodin. Traktorbagr navíc kombinuje výkop vzadu a nakládací lopatu vpředu, takže zvládne i manipulaci a část terénních úprav, což se u zakázky s víc kroky hodí.

StrojHmotnost / velikostPřístupnostTypické úlohy
Minibagrmalý, kompaktníprojede brankou, stísněné dvorkypřípojky, drenáže, malé základy, bazén
Traktorbagr (rypadlo-nakladač)střední, univerzálnípotřebuje průjezdzáklady domu, rýhy, bourací práce, manipulace
Velké pásové rypadlotěžkénáročná dopravavelké jámy a hluboké výkopy
Smykový nakladač (např. Bobcat)malýobratnýmanipulace, drobné terénní úpravy

Mezi značkami strojů narazíte na jména jako JCB, Kubota nebo Caterpillar. Pro cenu zakázky ale značka nerozhoduje; rozhoduje velikost stroje, jeho přístup na pozemek a to, kolik hodin bude reálně pracovat.

Projede minibagr na můj pozemek?

Pásový minibagr obvykle projede standardní brankou a zvládne i stísněný dvorek; u horšího přístupu rozhoduje šířka stroje a manipulační prostor uvnitř. Když má pozemek úzký jediný vjezd nebo se kope za domem, je minibagr často jediná technika, která se tam vůbec dostane, a alternativou je ruční výkop.

Pronájem techniky vs firma na klíč

Pronájem stroje, s obsluhou i bez ní, se vyplatí u jednoduchých prací, kde víte přesně, co a kde kopat. U složitější zakázky s odvozem, zásypem a hutněním bývá výhodnější firma na klíč, protože za výsledek i koordinaci kroků ručí jeden dodavatel a vy neřešíte, kdo přiveze auto na hlínu a kdo zhutní rýhu. Pronájem bez obsluhy navíc předpokládá, že stroj umíte ovládat a víte, kde pod zemí nic není; bez toho riskujete škodu, která pohřbí celou úsporu. Půjčovna dává smysl spíš u drobných, jasně ohraničených prací než u stavby, kde se navazuje krok na krok.

Co nejvíc ovlivňuje cenu výkopu?

Cenu nejvíc ženou nahoru tvrdost a typ zeminy, hloubka, šířka výkopu, přístupnost pozemku a vzdálenost pro dopravu techniky. Větší rozsah naopak jednotkovou cenu snižuje, protože se fixní náklady jako doprava rozpočítají do víc kubíků. Tyhle faktory spolu navíc souvisí, takže se jejich vliv sčítá.

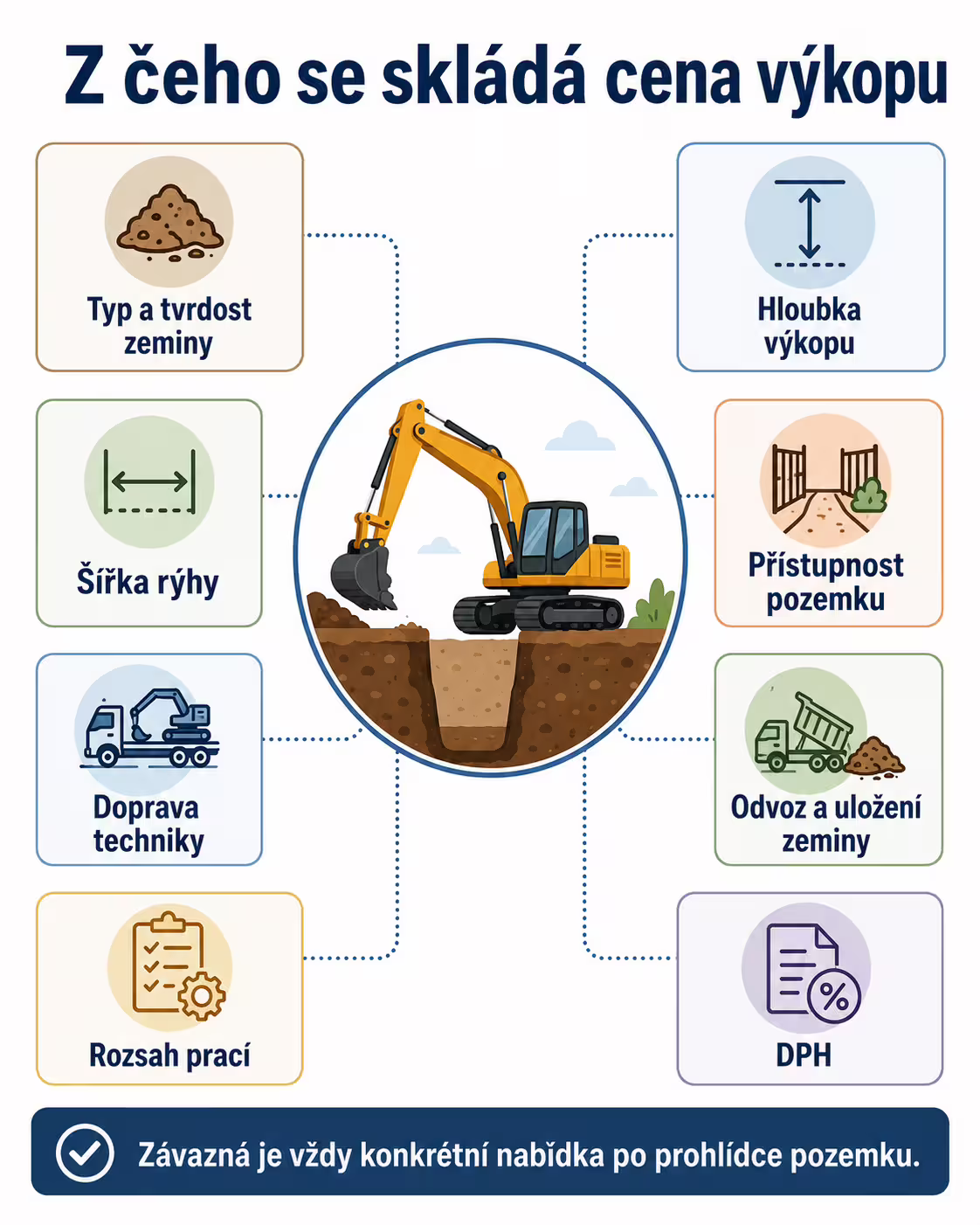

Infografika faktorů, které ovlivňují cenu výkopových prací

Jak typ a tvrdost zeminy mění cenu

Druh zeminy je hlavní cenotvorný faktor, který v ceníku nevidíte. Kamenitá nebo skalnatá zemina výkop zpomaluje a může si vynutit bourací kladivo, takže stejná rýha vyjde výrazně dráž než v měkké půdě. Jíl zase komplikuje manipulaci a zpětný zásyp, protože je lepivý a hůř se hutní. Tvrdost zeminy přitom poznáte spolehlivě až při kopání, proto se objevuje mezi nejčastějšími důvody navýšení ceny. Pokud o podloží něco víte ze sousedních staveb nebo z geologického průzkumu, uveďte to v poptávce; firma pak nacení realističtěji a vy se vyhnete dohadům, jakmile se objeví první kámen.

Proč hloubka a přístupnost zdražují výkop

S hloubkou roste cena za běžný metr a od určité úrovně přibývá nutnost zajistit stěny výkopu proti sesutí. Špatný přístup nutí použít menší techniku nebo kopat ručně, případně řešit delší dopravu materiálu a zeminy. Šířka rýhy určuje objem a volbu lžíce, takže i pár centimetrů navíc se na delším úseku promítne do kubíků. Čím dál je pozemek od firmy a od skládky, tím víc se přičítá doprava.

Tyhle faktory se navíc násobí, ne sčítají. Hluboká rýha v kamenité zemině s mizerným přístupem není „součet tří příplatků"; je to zakázka, kde se pomalost, ruční dokop i delší doprava potkají najednou a cena vyletí nejvíc právě tam, kde se všechny nepříznivé okolnosti sejdou. Proto má smysl při poptávce popsat pozemek poctivě i s jeho slabinami; firma, která je zná předem, je do ceny započítá rovnou, místo aby je dohnala vícepracemi.

Co se v cenících nevidí: pět nuancí, které rozhodují o konečné ceně

Papírová cena za metr a konečná faktura se málokdy rovnají. Tady je pět míst, kde se rozdíl rodí.

Za prvé, jednotka skrývá rozsah. Sazba za kubík nebo za hodinu nic neříká o tom, kolik těch kubíků a hodin nakonec bude; rozhoduje objem, a ten se podceňuje. Za druhé, doprava techniky. U malé zakázky tvoří přejezd stroje klidně větší část účtu než samotné kopání. Za třetí, odvoz a uložení zeminy. Vykopaná hlína musí někam zmizet a poplatek skládce ani dopravu lidé do svého odhadu většinou nezapočítají. Za čtvrté, přístup mění metodu. Když stroj nedojede, přechází se na dražší ruční práci, aniž by se měnil objem. A za páté, neznámé pod zemí. Skála, spodní voda nebo nečekaná síť promění hladký rozpočet ve vícepráce, proto má smysl počítat s rezervou.

Spojuje je jedna věc: nejde o triky firem, ale o náklady, které jsou reálné a které se v jednoduchém čísle „cena za metr" prostě nevejdou. Kdo je zná dopředu, ten je buď zahrne do rozpočtu, nebo si na ně nechá rezervu. Kdo je přehlédne, ten je nezruší; jen je objeví později a obvykle ve chvíli, kdy už nemá prostor vyjednávat.

Odvoz a uložení zeminy — častá skrytá položka rozpočtu

Odvoz a uložení přebytečné zeminy nebývá vždy v ceně výkopu a u větších objemů jde o významnou částku. Než nabídku podepíšete, ověřte, zda zahrnuje dopravu, poplatek za uložení na skládce i samotný objem k odvozu. U běžné stavby přitom nejde o pár pytlů, ale o desítky kubíků, které musí někdo naložit, odvézt a legálně uložit, takže je to častý zdroj dohadů o tom, co je vlastně v ceně.

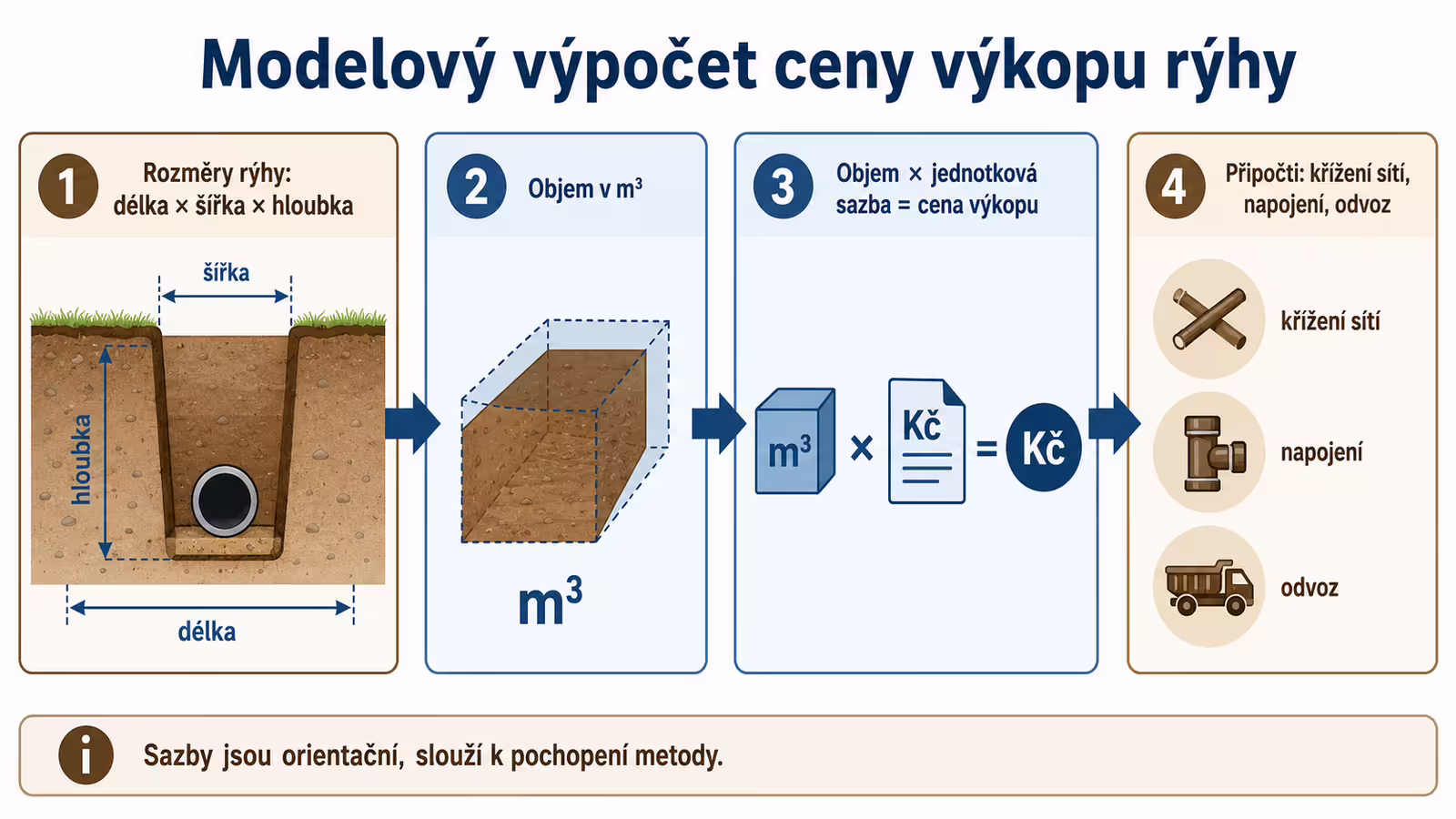

Nákladní automobil při odvozu vykopané zeminy ze stavby

Háček je v tom, že objem vytěžené zeminy bývá větší, než vypadá výkop, a ne všechna se dá použít na zpětný zásyp nebo terénní úpravy. Nakypřená hlína navíc zabere víc místa než v zemi. Za uložení se platí podle množství i podle toho, jak je zemina čistá; smíšená nebo znečištěná bývá na skládce dražší. Pokud tahle položka v nabídce chybí, nezmizela; jen se objeví později. Proto u větších výkopů vždy zjistěte, kdo a kam hlínu odveze a kdo zaplatí skládku, ještě než se kopne.

Do smlouvy si nechte výslovně napsat, co je v ceně: odvoz a uložení zeminy, doprava techniky, zpětný zásyp i hutnění. Pokud některá z těchto položek chybí, neznamená to, že práci nepotřebujete; znamená to, že ji zaplatíte zvlášť. A dohodněte si dopředu, jak se naceňují vícepráce, kdyby se pod zemí objevilo něco nečekaného.

Lukáš Novák, specialista na stavební rozpočty a kontrolu cenových nabídek

Kolik stojí výkop pro konkrétní stavby?

Cena se liší podle účelu. Výkop základů rodinného domu se počítá z objemu v desítkách kubíků, rýhy pro přípojky za běžný metr a jámy, třeba pro bazén, za krychlový metr. Aby čísla nebyla jen v abstraktní rovině, ukazuje následující modelový výpočet logiku ocenění na typické rýze pro přípojku. Princip je u všech typů výkopu stejný: spočítá se rozměr, z něj objem nebo délka, a ten se vynásobí jednotkovou sazbou. Rozdíl je jen v tom, která veličina u daného výkopu rozhoduje.

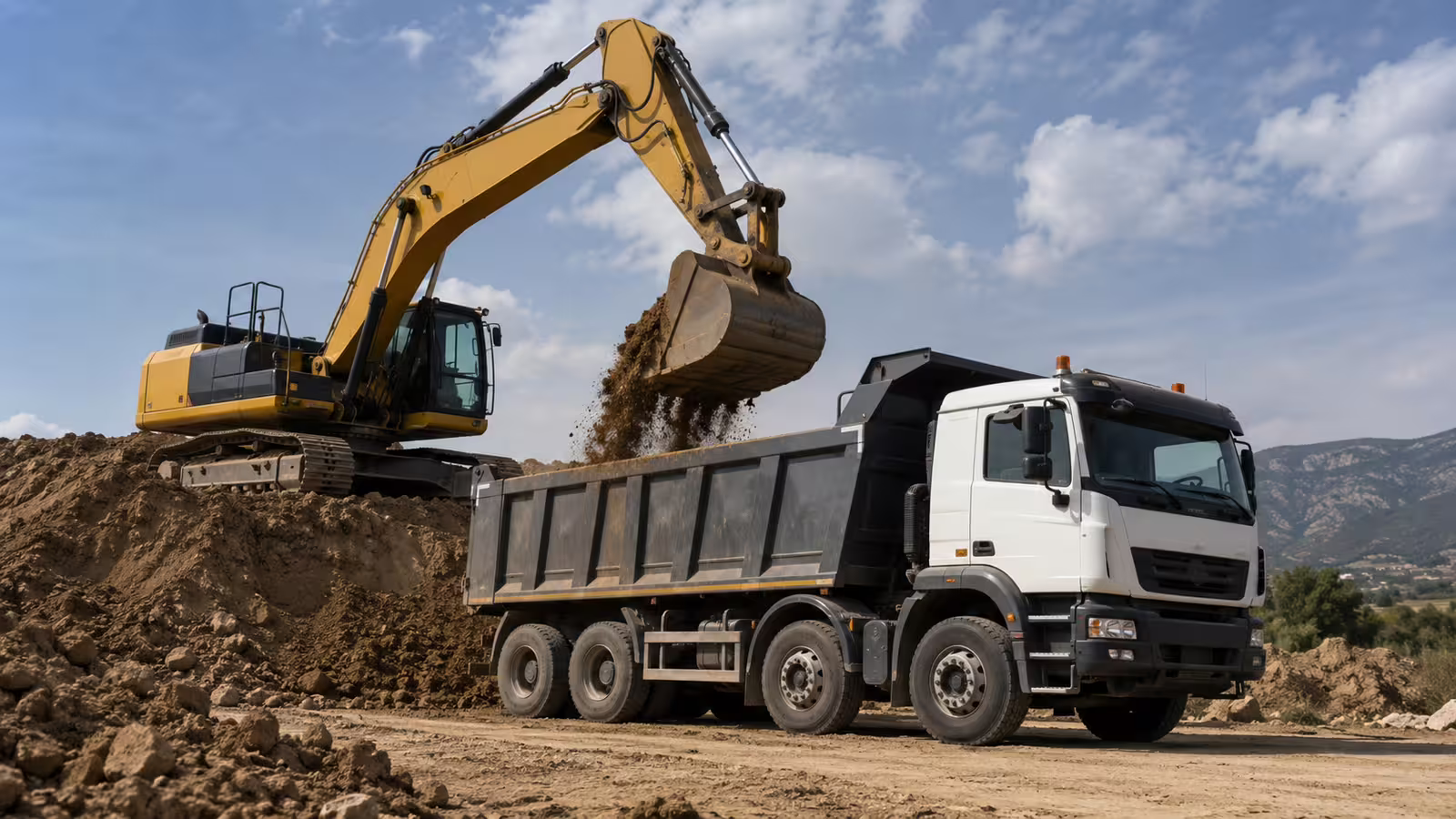

Schéma výpočtu objemu a ceny výkopu rýhy pro přípojku

Výkop základů a příprava pozemku u rodinného domu

Před stavbou domu přijde na řadu sejmutí ornice, srovnání terénu a výkop základů. U běžného rodinného domu se kope orientačně několik desítek kubíků zeminy a podstatná část se odváží, takže odvoz a uložení tvoří citelnou položku celkového rozpočtu zemních prací. Příprava pozemku má svoje logické pořadí: nejdřív ornice a terén, pak výkop základů, teprve potom rýhy pro přípojky. Když se pořadí dodrží, navazují kroky plynule a stroj nemusí na pozemek opakovaně. Ornice se navíc obvykle neodváží zbytečně; sejme se a deponuje, protože se hodí na pozdější terénní úpravy a zahradu, což je úspora, na kterou se u nezkušených staveb zapomíná.

Výkop rýh pro přípojky (voda, kanalizace, elektro, plyn)

Přípojky se kopou jako rýhy oceněné za běžný metr a jejich cena roste s hloubkou. U kanalizace je navíc potřeba dodržet spád a počítat s napojením na veřejný řad, u elektřiny a plynu hraje roli blízkost dalších sítí. Kde se rýha kříží s existující sítí nebo vede v jejím ochranném pásmu, připlácí se a často je nutný ruční dokop, aby se stávající vedení nepoškodilo. Voda a kanalizace se navíc kopou do nezámrzné hloubky, takže rýha bývá hlubší a dražší, než by člověk u „obyčejné trubky" čekal. Když se na pozemku potkává víc přípojek, vyplatí se zvážit, jestli některé úseky nejdou vést společně a ušetřit tak metry výkopu.

Modelový výpočet níže ukazuje, jak se z rozměrů dostanete k orientační ceně ruční rýhy pro přípojku. Sazba je ilustrativní, slouží k pochopení metody, ne jako nabídka.

KrokHodnota (ilustrativní)
Rozměry rýhy15 m délka × 0,5 m šířka × 0,7 m hloubka
Objem (d × š × h)cca 5,25 m³
Orientační sazba ručního výkopucca 800 Kč / m³
Výkop (objem × sazba)cca 4 200 Kč
Připočtikřížení sítě, napojení na řad
Orientační součetnižší jednotky tisíc Kč

Bazén, drenáž, tepelné čerpadlo a další výkopy

Jáma pro bazén se účtuje za krychlový metr vytěžené zeminy, drenáž kolem domu i zemní kolektor pro tepelné čerpadlo za běžný metr. U všech těchto výkopů znovu platí, že objem určuje nejen cenu samotného kopání, ale i náklad na odvoz. Drobné výkopy jako patky pro plot nebo pergolu se často vyplatí udělat ručně, protože objem je malý a doprava stroje by se nevyplatila. U drenáže navíc cenu zvedá štěrkový zásyp a navazující odvodnění, u kolektoru tepelného čerpadla zase plocha, kterou je potřeba rozkopat. Společné mají to, že „cena za výkop" je jen část účtu; rozhoduje, co se s rýhou nebo jámou dělá dál a kolik zeminy z ní odveze.

Jaká rizika výkop prodraží — sítě, voda, skála?

Nejčastější příčiny víceprací jsou nečekané inženýrské sítě, spodní voda a tvrdá zemina či skála. Společné mají to, že je dopředu nevidíte, a právě proto se proti nim chráníte ještě před prvním kopnutím: vytyčením sítí a rezervou v rozpočtu. Bez nich se z pevné ceny snadno stane otevřený účet.

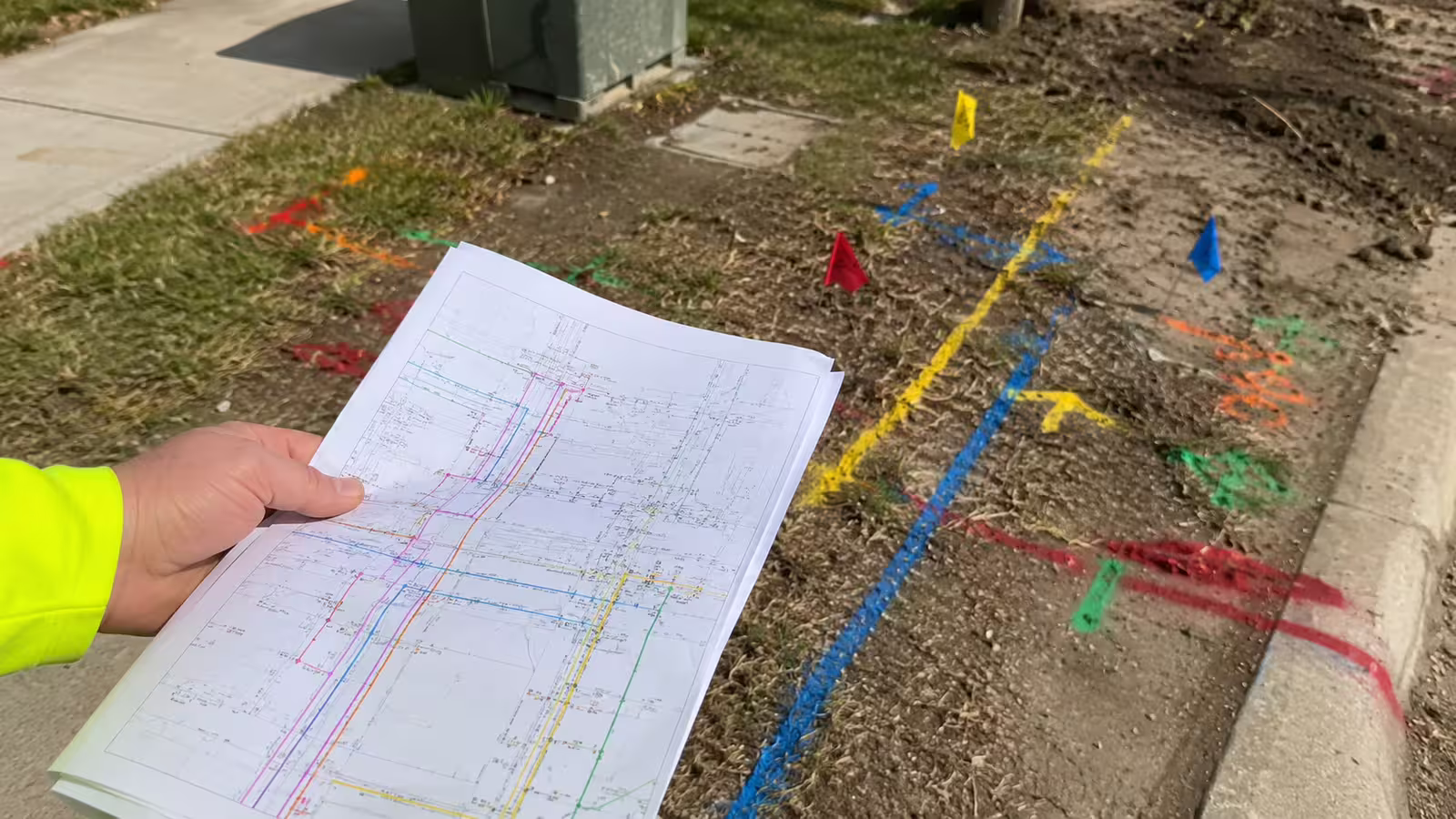

Vytyčené inženýrské sítě před zahájením výkopových prací

Vyplatí se rozlišovat dva druhy rizik. První se dají odhalit předem, když si dáte práci: polohu sítí zjistíte z podkladů správců, stav podloží napoví sousední stavby nebo průzkum. Druhé jsou ze své podstaty nejisté, třeba přesná tvrdost zeminy v hloubce nebo lokální výskyt spodní vody. První skupinu má smysl prověřit a tím riziko snížit, na druhou se připravíte rezervou. Když obojí uděláte, většina „překvapení" přestane být překvapením a stane se z nich položka, se kterou jste počítali.

Co dělat, když narazíte na inženýrské sítě?

Sítě řešte dřív, než se kopne, ne až po nárazu na kabel. Před výkopem si nechte vedení vytyčit podle podkladů správců sítí; v ochranném pásmu se pak kope ručně a opatrně. Poškození sítě znamená prostoje, opravu a možné sankce, takže pár dní čekání na vytyčení je levnější pojistka než riziko, že přerušíte kabel nebo plyn. A nejde jen o peníze; přeseknutý plynovod nebo elektrické vedení je především bezpečnostní problém. Konkrétní pravidla a pásma se liší podle typu sítě i správce, proto si aktuální podmínky a podklady vždy ověřte u příslušného správce a neřiďte se jen tím, co je vidět na povrchu.

Spodní voda, pažení a bezpečnost ve výkopu

Spodní voda si vynutí čerpání a zpomalí práci, hlubší stěny zase zajištění proti sesutí. Obojí jsou náklady, které v základní ceně za metr nejsou. Voda navíc dělá ze stěn výkopu nestabilní materiál, takže riziko sesuvu roste přesně tam, kde je práce nejnáročnější. Bezpečnost výkopu má i svoje obecná pravidla pro hloubku, sklony stěn a vstup do rýhy; konkrétní požadavky berte podle aktuálních předpisů a u hlubších výkopů to nepodceňujte, protože tady nejde jen o peníze, ale o zdraví lidí v rýze. U některých zásahů, zejména když výkop zasahuje do komunikace nebo veřejných pozemků, může být potřeba povolení nebo ohlášení; jestli a co přesně se vyžaduje, si ověřte u příslušného úřadu předem, ať vás administrativa nezdrží uprostřed prací.

Jak číst nabídku a nepřeplatit za výkop?

Žádejte položkový rozpočet, ne jednu souhrnnou cenu. Jen podle něj férově porovnáte firmy a odhalíte, co v nabídce chybí nebo je nadhodnocené. Hlídejte, zda jsou ceny s daní, a počítejte s rezervou na vícepráce. Jedna souhrnná částka bez položek vypadá přehledně, ale schovává přesně ta místa, kde se rodí pozdější doplatky.

Dobrá nabídka se pozná podle toho, že odpovídá na tři otázky: co se přesně dělá, v jakém množství a co je v ceně. Když u každé položky vidíte jednotku, počet a sazbu, dokážete si výpočet ověřit a porovnat ho s konkurencí. Když místo toho čtete jen „zemní práce" a jedno číslo, kupujete zajíce v pytli. Nejde o nedůvěru k firmě, ale o to, že srozumitelný rozpočet chrání obě strany: vy víte, za co platíte, a firma má černé na bílém, co slíbila dodat.

V nabídce hledejte hlavně to, co tam není. Chybí odvoz a uložení zeminy? Není zmíněné hutnění ani zpětný zásyp? Není jasné, kolik hodin nebo kubíků se počítá? Každá taková mezera je budoucí vícepráce. Položkový rozpočet a výkaz výměr nejsou byrokracie, ale nástroj, jak srovnat nabídky na stejném základě a vyjednávat o číslech, ne o pocitech.

Lukáš Novák, specialista na stavební rozpočty a kontrolu cenových nabídek

Jsou ceny v ceníku s DPH, nebo bez?

U výkopových prací bývají ceny často uvedené bez daně. Pro firmu, která je plátce, to nehraje roli, ale fyzická osoba k sazbě připočítá základní DPH, a reálná cena tak vyskočí o pětinu i víc. U sazby za hodinu nebo za kubík to dělá velký rozdíl, proto v ceníku hledejte poznámku o dani a u nabídky se vždy ptejte na cenu včetně daně. Aktuální výši sazby si ověřte, daňové podmínky se mění.

Když porovnáváte nabídky, srovnávejte je vždy na stejném základě daně. Jedna firma vám pošle cenu bez DPH, druhá s DPH, a najednou vám ta dražší připadá levnější. Než cokoli podepíšete, přepočítejte si všechny nabídky na konečnou částku, kterou reálně zaplatíte. Aktuální sazbu i podmínky si přitom ověřte z oficiálního zdroje, protože daňová pravidla nejsou jednou provždy daná.

Lukáš Novák, specialista na stavební rozpočty a kontrolu cenových nabídek

Položkový rozpočet a rezerva místo jedné ceny

Položkový rozpočet rozepisuje každou práci zvlášť, výkaz výměr dává všem firmám stejné zadání, aby se nabídky daly poctivě porovnat. K tomu patří rezerva na nečekané náklady, protože u výkopů se pod zemí vždycky může objevit něco, co rozpočet posune. Rezerva není přiznání slabosti rozpočtu; je to realistické přiznání, že tvrdost zeminy ani staré sítě nikdo dopředu nezná. Položkový rozpočet má i druhou výhodu, na kterou se zapomíná: hodí se při jednání s dodavatelem i při žádosti o financování, protože ukazuje konkrétní čísla místo jednoho mlhavého součtu. Když máte rozpočet rozepsaný, vyjednáváte o položkách, ne o dojmu, že je něco drahé.

Jak se vyhnout vícepracem a levné nabídce, která prodraží?

Nejnižší cena bývá nejdražší, pokud v ní chybí položky. Obrana je prostá: detailní rozpočet, jasně popsaný rozsah a smlouva, která dopředu řeší, jak se vícepráce naceňují a schvalují. Když nabídka A je o čtvrtinu levnější než ostatní, není to dárek, ale otázka; skoro vždy v ní něco není a ten rozdíl doplatíte později, často za horších podmínek.

Poptávka, výběr firmy a regionální rozdíly cen

Do poptávky uveďte rozměry, typ zeminy, přístup a účel. Čím přesnější zadání, tím srovnatelnější nabídky dostanete a tím míň prostoru zbude na pozdější dohady. Firmu pak vybírejte podle referencí, položkového rozpočtu a dostupnosti techniky ve vašem regionu, ne jen podle nejnižšího čísla.

Smysl přesné poptávky je jednoduchý: dokud firma neví, co a kde má kopat, hádá, a každý hádá jinak. Tři nabídky postavené na třech různých představách o zakázce nejde porovnat, protože každá počítá s něčím jiným. Jakmile ale všem dáte stejné a konkrétní zadání, rozdíly v cenách už vypovídají o firmách, ne o tom, že si každá domyslela jiný rozsah. Tím se z výběru stává srovnání čísel, ne věštění.

Jak zadat poptávku, aby nabídky seděly?

Dobrá poptávka obsahuje pár konkrétních údajů, díky kterým firma nemusí hádat. Uveďte délku, šířku a hloubku výkopu, druh a předpokládanou tvrdost zeminy, přístup na pozemek a doplňkové práce, které chcete v ceně.

  • Rozměry výkopu: délka, šířka, hloubka
  • Druh zeminy a tušený stav podloží
  • Přístup pro techniku a vzdálenost vjezdu
  • Co má být v ceně: odvoz, zásyp, hutnění

Když tyhle informace dáte všem firmám stejně, dostanete nabídky, které jdou srovnat číslo proti číslu.

Podle čeho vybrat výkopovou firmu?

Spolehlivou firmu poznáte podle toho, že vám dá rozepsaný rozpočet, doloží reference a jasně popíše smluvní podmínky. Porovnejte také dostupnost techniky a to, jak daleko musí dojet, protože u menších prací rozhoduje i blízkost firmy. Cena je důležitá, ale srovnávejte ji jen mezi nabídkami, které obsahují totéž; jinak porovnáváte nesrovnatelné. Dobré znamení je firma, která se nebojí přijet na prohlídku a klade vlastní otázky na zeminu, přístup a rozsah; znamená to, že nacenění bere vážně. Naopak nabídka poslaná „na dálku" bez jediného dotazu obvykle stojí na odhadu, který se na stavbě teprve doplní o vícepráce.

Liší se ceny výkopů podle regionu?

Ano, regionální rozdíly existují a pramení hlavně z dostupnosti techniky a vzdálenosti dopravy. Ve velkých městech a jejich okolí bývají sazby vyšší a častěji se kope ve stísněných podmínkách, které si vynutí menší techniku nebo ruční práci. Na výsledek to má vliv hlavně přes dopravu a přístup, ne přes nějakou „cenovou mapu" regionů. V praxi to znamená, že firma z vašeho okolí bývá u menší zakázky výhodnější než velká firma zdaleka, protože ušetříte na přejezdech. U velké zakázky se naopak vzdálenost rozpustí do objemu a rozhodují spíš reference a technika než vzdálenost. Proto se vyplatí oslovit jak místní živnostníky, tak větší firmy a porovnat, komu se vaše konkrétní práce vejde do kapacity nejlíp.

Shrnutí: kontrola ceny výkopu krok za krokem

Postup, který vás ochrání před přeplacením i vícepracemi, se vejde do pár kroků. Spočítejte objem výkopu, vyberte způsob a techniku podle rozsahu a přístupu, vyžádejte si položkový rozpočet s jasně uvedenou daní, zkontrolujte, co v něm chybí, a počítejte s rezervou na to, co je pod zemí. Závazné není orientační rozpětí z ceníku, ale konkrétní nabídka po prohlídce pozemku. Když si těchto pár věcí pohlídáte, přestane být cena výkopu loterie a stane se z ní číslo, které rozumíte a umíte obhájit.

Tento materiál připravil Lukáš Novák, specialista na stavební rozpočty a kontrolu cenových nabídek, který pracuje nezávisle na stavebních firmách a zaměřuje se na to, aby měl stavebník náklady pod kontrolou od prvního čísla. Profil autora: https://qjob.cz/user/1006

Často kladené dotazy o výkopových pracích (FAQ)

Stručné odpovědi na nejčastější dotazy k ceně a průběhu výkopových prací.

Kolik stojí minibagr na hodinu i s obsluhou? Účtuje se hodinová sazba stroje s obsluhou plus doprava na stavbu, u krátkých prací často s minimálním počtem hodin. Závazné číslo dostanete až v nabídce podle objemu a přístupu.

Účtuje se u traktorbagru i přejezd na stavbu? Ano, doprava a přejezd stroje se obvykle připočítávají k hodinové sazbě, někdy jako čas od výjezdu po návrat.

Kolik m³ se vykope na základy běžného rodinného domu? Orientačně několik desítek kubíků podle projektu, půdních podmínek a typu základů; podstatná část zeminy se odváží. Přesné množství vychází z projektu, takže ho berte jako vodítko, ne jako pevné číslo.

Do jaké hloubky se kope vodovodní přípojka? Do nezámrzné hloubky, obvykle v řádu kolem jednoho metru, ale řiďte se lokalitou a požadavky správce sítě. Hlubší rýha znamená víc objemu i vyšší cenu za běžný metr, proto se hloubka promítá do nabídky.

Kolik stojí odvoz zeminy za m³? Cena se odvíjí od objemu, vzdálenosti a poplatku za uložení na skládce; u větších objemů jde o významnou položku, kterou je třeba mít v nabídce.

Kolik stojí drenáž kolem domu? Účtuje se obvykle za běžný metr a cenu ovlivní hloubka, štěrkový zásyp a navazující odvodnění.

Kolik stojí výkop jámy pro bazén? Počítá se za krychlový metr vytěžené zeminy a připočítává se odvoz a případné srovnání dna.

Jak velkou rezervu počítat na výkopové práce? Rezerva má krýt nečekané náklady jako sítě, skálu nebo spodní vodu a je rozumné nastavit ji už v rozpočtu, ne až ve chvíli, kdy problém nastane.

Lukáš Novák
Specialista na stavební rozpočty a kontrolu cenových nabídek
se specializuje na stavební rozpočty, kalkulace a kontrolu cenových nabídek a pomáhá stavebníkům udržet náklady pod kontrolou od prvního čísla. U zemních a výkopových prací se zaměřuje na to, jak se cena reálně skládá z jednotek za m³, běžný metr a hodinu stroje, a kde se v nabídkách nejčastěji skrývají chybějící položky a budoucí vícepráce. Pracuje nezávisle na stavebních firmách, takže jeho doporučení míří na zájem stavebníka, ne dodavatele. Mezi jeho oblasti patří také základy a betonářské práce a venkovní stavební práce, které na výkopy přímo navazují.
